El Ministerio de Energía y Minas informó que por el incumplimiento de las cláusulas contractuales en los procesos de adquisición de equipos de generación de la empresa Progen impuso una penalización por 900 mil dólares este martes 17 de diciembre del 2024.
La cartera de Estado señaló en un comunicado que la empresa Progen fue notificada por diversos incumplimientos en los plazos de entrega e instalación de las unidades de generación en Salitral y Quevedo.
Por este incumplimiento se ha impuesto, hasta el momento, una penalización de USD 900.000 por infracciones.
También, los funcionarios, incluidos el gerente de CELEC Termopichincha y los administradores del contrato, que habrían incurrido en prácticas que entorpecieron el proceso, fueron retirados de sus cargos y serán sujetos de las investigaciones correspondientes.
Lea también
- Asamblea censura a la exministra de Energía Andrea Arrobo por incumplimiento de funciones
- Termogas Machala incrementará la generación de energía a 145 MW con nueva turbina
Además, el Gobierno solicitó a la Contraloría General del Estado un examen especial, que inició el pasado 13 de diciembre de 2024. Este examen abarca las fases preparatoria, precontractual, contractual, de ejecución y pago de los contratos emergentes.
El Ministerio de Energía mantiene un seguimiento exhaustivo de todos los procedimientos, asegurando que las garantías contractuales se mantengan vigentes, indicó el comunicado.

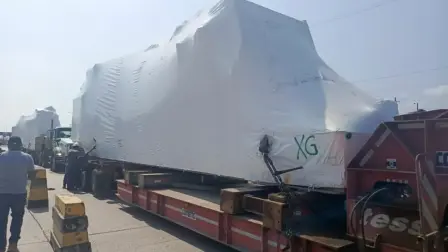

Los 23 equipos electrógenos que ya están en el país generarán alrededor de 83 MW. Asimismo, en reuniones de trabajo se han presentado los cronogramas de envíos de los equipos auxiliares y transformadores, los cuales se prevé que arriben al país entre el 24 de diciembre de 2024 y el 15 de enero de 2025.
